La fine del montaggio non coincide automaticamente con la disponibilità di un impianto pronto all’uso. Un sistema può accendersi e, allo stesso tempo, distribuire male il servizio, reagire in modo incoerente ai comandi o generare allarmi che il gestore non sa interpretare. Queste criticità diventano più difficili da affrontare quando l’edificio è già occupato.
Prima della consegna occorre verificare le singole apparecchiature e il modo in cui lavorano insieme. Climatizzazione, regolazione, alimentazioni e supervisione hanno punti di contatto che richiedono prove coordinate. Il processo di commissioning organizza questa verifica rispetto agli obiettivi dell’intervento, dalla definizione dei requisiti fino alla gestione iniziale.
Per il committente il risultato utile è concreto: sapere quali funzioni sono state provate, con quali esiti, quali aspetti restano aperti e come utilizzare il sistema. La documentazione deve rendere queste informazioni leggibili e rintracciabili.
Definire le prestazioni attese prima di fare le prove
Il piano dei controlli nasce dalle esigenze dell’edificio. Orari di utilizzo, aree servite, condizioni di comfort e modalità di gestione devono essere tradotti in criteri di verifica. Se il progetto prevede comandi distinti per zone, la prova dovrà dimostrare che una richiesta in un ambiente produce la risposta attesa senza alterare impropriamente gli altri.
Le soglie e le tolleranze non si scelgono alla fine del lavoro per adattarle al risultato. Si ricavano dal progetto, dai documenti contrattuali e dalle indicazioni applicabili ai componenti. In caso di incoerenza, occorre un chiarimento tecnico condiviso prima di procedere.
Avviamento e verifica funzionale hanno scopi diversi
L’avviamento conferma che una macchina possa essere messa in servizio secondo le procedure previste. Le prove funzionali verificano invece come risponde il sistema in scenari definiti. Un ventilatore in rotazione non dimostra che ogni ambiente riceva la portata richiesta; una pompa in funzione non conferma il corretto bilanciamento della distribuzione.
| Attività | Domanda a cui risponde | Evidenza utile |
| Controllo di installazione | Il componente è montato come previsto? | Scheda e rilievi delle difformità |
| Avviamento | La macchina può entrare in servizio? | Rapporto di avviamento |
| Regolazione | Portate e parametri sono impostati correttamente? | Valori rilevati e impostazioni |
| Prova funzionale | Il sistema risponde allo scenario richiesto? | Sequenza di prova ed esito |
| Consegna operativa | Il gestore può utilizzarlo e mantenerlo? | Manuali, formazione e attività residue |
Predisporre il sistema per prove attendibili
Prima di misurare occorre verificare che il sistema sia completo e nelle condizioni previste dal piano. Accessi tecnici, identificazione dei componenti, pulizia necessaria, connessioni e disponibilità delle alimentazioni sono prerequisiti. Una prova eseguita con parti mancanti o impostazioni provvisorie può produrre un dato non rappresentativo.
Gli strumenti devono essere adatti al campo di misura e alle grandezze da rilevare. Il verbale deve riportare condizioni operative, punti di misura e configurazione del sistema. In questo modo il dato può essere interpretato e, se necessario, confrontato con una prova successiva.

Identificazione dei componenti e accessibilità dei punti di misura rendono più efficace la verifica delle reti impiantistiche.
Costruire una sequenza di controlli coordinati
La sequenza dipende dalle relazioni tra i sistemi. Prima si verificano le condizioni dei componenti, poi le regolazioni e infine il comportamento complessivo. Se un problema emerge durante una prova integrata, la documentazione delle fasi precedenti aiuta a individuare dove intervenire.
Le responsabilità devono essere esplicite: chi prepara la prova, chi la esegue, chi assiste e chi valuta l’esito. Il coinvolgimento del manutentore durante i controlli facilita il passaggio alla gestione e permette di evidenziare accessi scomodi o procedure poco chiare prima della consegna.

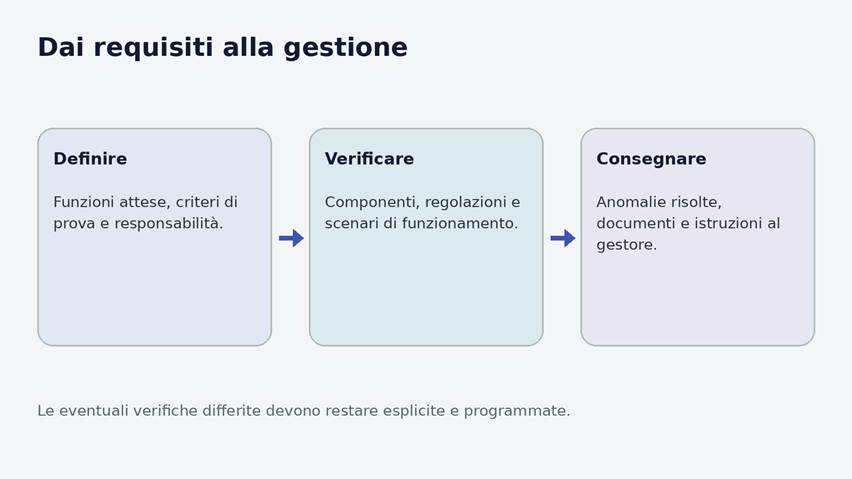

La verifica si sviluppa dai requisiti alle prove e alla consegna: ogni passaggio produce evidenze per quello successivo.
Provare comandi, orari e interazioni tra impianti
La regolazione merita una verifica specifica. È opportuno controllare corrispondenza tra sonde e ambienti, risposta ai comandi, calendari, priorità e visualizzazioni. Un nome errato sulla supervisione può indurre il gestore a intervenire sul dispositivo sbagliato, anche quando il cablaggio funziona correttamente.
Gli scenari devono riflettere l’uso reale: passaggio tra occupazione e inattività, variazione della richiesta, riavvio dopo un arresto programmato. Le simulazioni di guasto e le verifiche che coinvolgono funzioni di sicurezza devono essere eseguite da personale competente, con procedure dedicate e condizioni controllate.

Comandi e supervisione devono rappresentare correttamente lo stato dei dispositivi e le aree servite.
Gestire le anomalie con un registro unico
Una lista generica di lavori da completare non basta. Ogni anomalia dovrebbe riportare sistema interessato, descrizione, evidenza, responsabile e criterio di chiusura. È utile distinguere ciò che impedisce l’uso da ciò che richiede una correzione senza compromettere le funzioni ammesse.
La chiusura deve essere verificata, non soltanto dichiarata dalla squadra. Quando una modifica interessa regolazioni o componenti condivisi, può essere necessario ripetere anche prove collegate. Il registro consente al committente di vedere le attività ancora aperte senza cercarle in messaggi e verbali separati.
| Voce del registro | Contenuto da riportare |
| Identificazione | Impianto, area e componente |
| Anomalia | Comportamento osservato e condizione di prova |
| Priorità | Effetto sull’uso e sulle attività successive |
| Azione | Intervento previsto e referente |
| Chiusura | Esito della nuova verifica e data |
Le prove stagionali e il comportamento in esercizio
Non tutte le condizioni possono essere riprodotte nel giorno della consegna. Un sistema di climatizzazione provato in una stagione intermedia potrebbe richiedere verifiche aggiuntive durante il periodo caldo o freddo. Queste attività devono avere un perimetro, una responsabilità e una scadenza concordati.
Il monitoraggio iniziale aiuta a distinguere un difetto da una regolazione da affinare. Temperature, orari, richieste e segnalazioni possono essere confrontati con le condizioni d’uso. Non è corretto dedurre un risparmio energetico dal solo fatto che le macchine siano nuove o che il sistema abbia superato le prove di avviamento.
Consegna documentale e formazione del personale
I documenti devono descrivere ciò che è stato effettivamente installato. Elaborati aggiornati, schemi, impostazioni, rapporti di prova e manuali vanno organizzati per impianto, con una corrispondenza chiara tra nomi, codici e dispositivi. Le dichiarazioni e gli atti previsti per l’intervento devono essere raccolti dai soggetti competenti.
La formazione dovrebbe includere una dimostrazione pratica: avvio e arresto ordinari, modifica dei parametri consentiti, lettura degli allarmi e richiesta di assistenza. Al personale di gestione servono istruzioni proporzionate al proprio ruolo; le regolazioni riservate ai tecnici devono restare riconoscibili e protette.

Manuali organizzati e passaggio operativo con il manutentore rendono utilizzabili i risultati delle verifiche.
Gli errori che rendono debole la consegna
Rinviare tutte le prove agli ultimi giorni espone al rischio di trovare problemi quando le squadre stanno già lasciando il cantiere. È altrettanto poco utile raccogliere firme su moduli identici senza indicare valori, scenari e condizioni delle verifiche.
Un altro errore è confondere un elenco di manuali con la documentazione dell’impianto. I fascicoli dei produttori non descrivono da soli collegamenti, zone servite e configurazioni effettive. La consegna deve mettere in relazione i singoli componenti con il funzionamento complessivo.
Il ruolo del general contractor nella fase finale
Il general contractor coordina disponibilità delle squadre, accesso alle aree e chiusura delle interferenze che possono ostacolare le prove. La verifica tecnica rimane in capo alle figure incaricate secondo le rispettive competenze, mentre il coordinamento rende il percorso coerente con il programma di consegna.
Per Astrologo Building Solutions, attiva nelle costruzioni e nella manutenzione, questo tema collega la realizzazione dell’opera alla sua gestione. Definire fin dall’inizio controlli e documenti attesi permette al committente di valutare una consegna sulla base di evidenze concrete.
Domande frequenti
Basta accendere l’impianto per considerarlo verificato?
No. L’accensione dimostra soltanto una parte del funzionamento. Devono essere verificati anche regolazioni, distribuzione del servizio e risposta agli scenari previsti.
Il commissioning sostituisce i collaudi e gli adempimenti previsti?
No. È un processo di verifica coordinata rispetto ai requisiti del progetto e non sostituisce gli atti e le verifiche richiesti per lo specifico intervento.
Quando bisogna programmare le prove?
Durante la pianificazione del progetto, riservando tempo per preparazione, esecuzione, correzioni e ripetizioni. Aspettare la fine del montaggio rende più difficile gestire gli imprevisti.
Chi deve partecipare?
Le figure incaricate delle prove, gli installatori e i responsabili dei sistemi interessati. Il coinvolgimento del futuro gestore è utile per chiarire uso e manutenzione.
Si possono lasciare verifiche aperte dopo la consegna?
Le eventuali attività differite devono essere dichiarate, compatibili con le condizioni d’uso ammesse e programmate. Non vanno nascoste dentro un verbale genericamente positivo.
Qual è il documento più utile al gestore?
Un insieme organizzato di schemi aggiornati, istruzioni operative, parametri, esiti delle prove e attività residue, con riferimenti chiari ai dispositivi installati.
Conclusioni
Una consegna efficace dimostra come funziona l’impianto e permette di gestirlo. Requisiti chiari, prove coordinate, anomalie chiuse e formazione riducono le incertezze nel passaggio dal cantiere all’esercizio.
Il valore del controllo sta nella possibilità di ricostruire ciò che è stato provato e ciò che resta da verificare. Per questo la qualità della documentazione deve crescere insieme alla qualità dell’installazione.
