Una macchia sul soffitto raramente indica con precisione il punto in cui l’acqua entra. Nelle coperture piane e nei terrazzi, l’umidità può muoversi tra massetti, isolanti, giunti e cavità prima di diventare visibile negli ambienti sottostanti. Per questo motivo, riparare soltanto la zona apparentemente bagnata può produrre un miglioramento temporaneo senza eliminare la causa.
Un intervento affidabile parte dalla diagnosi, prosegue con la progettazione dei dettagli e termina con controlli documentati. La scelta tra membrane prefabbricate, sistemi liquidi, soluzioni cementizie o rifacimento completo dipende dal supporto, dall’uso della superficie, dalla presenza di locali abitati, dalle pendenze e dalle condizioni del sistema esistente.
Per un general contractor, il valore dell’intervento non coincide con la sola posa del prodotto impermeabilizzante: comprende coordinamento delle lavorazioni, sicurezza, continuità operativa, controllo qualità e manutenzione futura.
Infiltrazione e punto di ingresso non coincidono sempre
L’acqua segue discontinuità, fessure, interfacce tra materiali e pendenze interne non visibili. Può entrare vicino a una soglia, a un bocchettone o a un risvolto verticale e manifestarsi diversi metri più lontano. La lettura del danno deve quindi considerare l’intero sistema, non soltanto il punto in cui compare la macchia.

Distacchi e degradi all’intradosso possono essere la conseguenza di infiltrazioni provenienti da aree non immediatamente sovrastanti.
- ristagni ricorrenti dopo la pioggia e deflusso lento verso gli scarichi;
- fughe aperte, piastrelle fessurate o distacchi localizzati;
- degrado dei risvolti verticali e dei raccordi con parapetti e soglie;
- macchie, efflorescenze, rigonfiamenti o distacchi negli ambienti sottostanti;
- corrosione di elementi metallici, gocciolamenti o ammaloramento dei frontalini.
La diagnosi deve precedere la scelta del prodotto
La diagnosi combina rilievo visivo, ricostruzione della stratigrafia, analisi della storia manutentiva e verifiche mirate. Non tutte le prove sono necessarie in ogni caso: il tecnico deve scegliere quelle utili a distinguere un difetto localizzato da un problema diffuso.
1. Mappare i sintomi e fotografarli con riferimenti dimensionali.
2. Verificare pendenze, avvallamenti, scarichi, troppo-pieni e punti di ristagno.
3. Controllare soglie, giunti, risvolti, parapetti, attraversamenti e raccordi.
4. Valutare coesione, umidità e compatibilità del supporto esistente.
5. Eseguire, quando appropriato, prove d’acqua controllate o indagini strumentali.
6. Definire un’ipotesi di causa e verificarla prima di estendere l’intervento.

Il processo corretto riduce il rischio di interventi ripetuti e non risolutivi.
3. Pendenze, scarichi e dettagli: i punti che decidono la durata
La membrana deve essere continua, ma da sola non può compensare una geometria errata. Pendenze insufficienti e scarichi mal posizionati favoriscono ristagni e sollecitano il sistema. I punti singolari richiedono dettagli specifici, rinforzi e raccordi compatibili con i movimenti previsti.
- gli scarichi devono essere accessibili, ispezionabili e raccordati allo strato impermeabile;
- i risvolti verticali devono proseguire fino a una quota coerente con esposizione e uso;
- le soglie richiedono particolare attenzione per evitare discontinuità e quote insufficienti;
- i giunti strutturali o di frazionamento devono conservare la propria funzione anche nel sistema impermeabile;
- attraversamenti, montanti, parapetti e impianti devono essere progettati come dettagli, non sigillati in modo occasionale.

Schema concettuale degli strati e dei dettagli che concorrono al funzionamento della copertura.

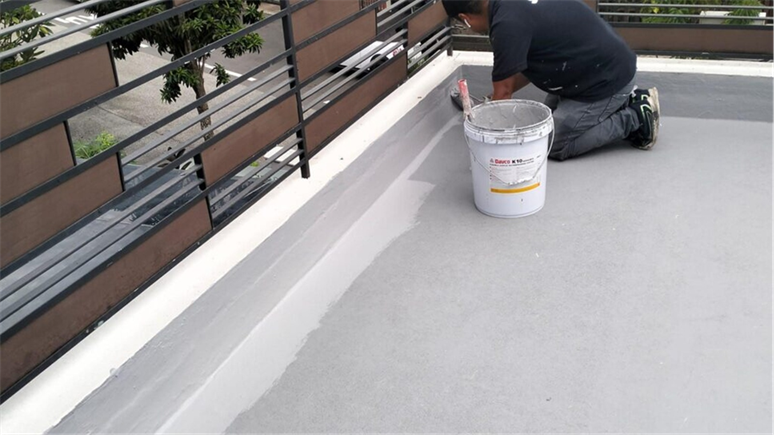

4. Quale sistema impermeabilizzante scegliere
Non esiste una tecnologia migliore in assoluto. La soluzione va selezionata sulla base della stratigrafia, della geometria, della superficie disponibile, dei tempi di cantiere, della finitura prevista e delle condizioni ambientali durante la posa.
| Sistema | Impiego tipico | Punti di forza | Aspetti da controllare |
| Membrane bituminose prefabbricate | Coperture piane, rifacimenti completi, superfici regolari | Robustezza, stratigrafie consolidate, ampia disponibilità di accessori | Sormonti, dettagli, posa e compatibilità con il supporto |
| Membrane sintetiche in fogli | Coperture estese, edifici industriali e commerciali | Peso contenuto, rapidità sulle grandi superfici, saldature controllabili | Fissaggi, vento, saldature e raccordi perimetrali |
| Membrane liquide | Geometrie complesse, dettagli numerosi, ripristini selezionati | Superficie continua, applicazione a freddo, adattabilità | Preparazione del supporto, spessori, tempi di maturazione e rinforzi |
| Sistemi cementizi sotto piastrella | Balconi e terrazzi con nuova finitura ceramica | Compatibilità con supporti cementizi e posa sotto rivestimento | Giunti, nastri, pendenze e protezione della membrana |
| Sistemi trasparenti o protettivi | Casi selezionati con pavimento esistente stabile | Intervento poco invasivo e conservazione della finitura | Non adatti a ogni degrado; diagnosi e compatibilità decisive |
Intervenire sopra l’esistente o rifare la stratigrafia?
La sovrapposizione può ridurre tempi, demolizioni e interferenze, ma è possibile soltanto quando il sistema esistente offre un supporto stabile e quando le quote consentono di mantenere corretti soglie, scarichi e risvolti. Se l’acqua è intrappolata negli strati, il massetto è disgregato o le pendenze sono errate, coprire il problema può trasferirlo nel tempo.
| Condizione rilevata | Conseguenza progettuale |
| Supporto coeso, asciutto e aderente | Possibile valutare un ciclo sovrapposto compatibile |

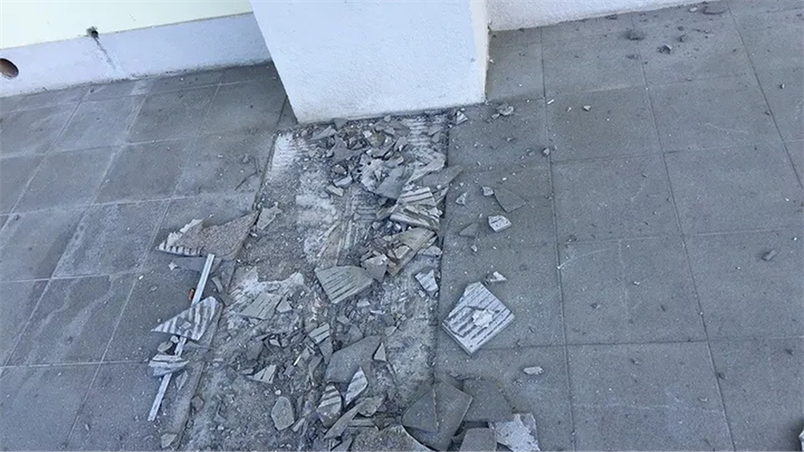

| Fessure diffuse o piastrelle distaccate | Servono ripristini estesi o rimozione delle parti incoerenti |
| Pendenze e scarichi corretti | L’intervento può concentrarsi sull’impermeabilizzazione e sui dettagli |
| Ristagni e quote insufficienti | Occorre riprogettare massetto, scarichi o soglie |
| Umidità intrappolata negli strati | Valutare demolizione, asciugatura o sistemi specifici |
| Degrado strutturale o corrosione | Prima si ripristina la sicurezza e la capacità del supporto |

La demolizione localizzata o completa diventa necessaria quando gli strati esistenti non garantiscono stabilità e continuità.
Le fasi di un intervento eseguito a regola d’arte
1. Protezione delle aree e organizzazione degli accessi, con gestione della sicurezza e delle interferenze.
2. Rimozione delle parti incoerenti e pulizia approfondita del supporto.
3. Ripristino di fessure, avvallamenti, pendenze e bordi degli scarichi.
4. Applicazione del primer o dello strato di preparazione previsto dal ciclo.
5. Trattamento preventivo di giunti, angoli, raccordi e attraversamenti.
6. Posa della membrana con controllo di sormonti, spessori, consumi e tempi.
7. Realizzazione della protezione o della finitura prevista.
8. Collaudo, documentazione fotografica e consegna delle indicazioni di manutenzione.

La qualità del risultato dipende dalla preparazione, dal rispetto del ciclo e dal controllo dei dettagli durante la posa.
Controlli e collaudi: verificare prima di chiudere il sistema
I controlli devono essere pianificati prima dell’avvio dei lavori. Alcune verifiche sono visive, altre riguardano consumi, spessori, saldature o adesione. Una prova d’acqua può essere utile in determinate condizioni, ma deve essere progettata per non creare sovraccarichi o danni e non sostituisce il controllo dei dettagli.
- controllo della continuità e dell’assenza di pori o zone non trattate;
- verifica di sormonti, saldature, raccordi e risvolti;
- registrazione dei prodotti, dei lotti e delle condizioni di applicazione;
- fotografie prima, durante e dopo la posa, con particolare attenzione ai dettagli che verranno coperti;
- controllo del deflusso verso scarichi e troppo-pieni;
- consegna di schede tecniche, garanzie, indicazioni d’uso e manutenzione.
La manutenzione riduce il rischio di nuove infiltrazioni
Anche un sistema correttamente realizzato può perdere efficacia se scarichi e canalizzazioni si ostruiscono, se vengono installati nuovi elementi senza raccordi adeguati o se i danni superficiali non vengono riparati. La manutenzione deve essere proporzionata all’esposizione e all’uso della copertura.
| Quando | Attività |
| Dopo eventi meteorologici intensi | Verifica di scarichi, ristagni, elementi spostati e danni visibili |
| Periodicamente | Pulizia di bocchettoni, griglie, canali e troppo-pieni |
| Prima di installare impianti o arredi | Progettazione di fissaggi, appoggi e attraversamenti senza interrompere la membrana |
| In presenza di fessure o distacchi | Ripristino tempestivo con materiali compatibili |
| A intervalli definiti dal piano | Ispezione documentata di risvolti, giunti, protezioni e finiture |
Gli errori più comuni
- applicare un prodotto senza identificare la causa dell’infiltrazione;
- considerare le piastrelle come strato impermeabile principale;
- sigillare localmente giunti o soglie senza verificare i movimenti e la continuità del sistema;
- ignorare pendenze, avvallamenti e capacità degli scarichi;
- posare su supporti umidi, polverosi o non coesi;
- non rispettare consumi, spessori, temperature e tempi di maturazione;
- coprire i dettagli prima di averli fotografati e controllati;
- installare successivamente parapetti, impianti o strutture perforando la membrana senza un progetto di raccordo.
Perché il coordinamento del cantiere è parte della soluzione
Negli edifici occupati, negli uffici, nelle strutture ricettive, nel retail e nei patrimoni immobiliari, l’impermeabilizzazione deve essere coordinata con accessi, orari, protezione degli ambienti, rumore, movimentazione dei materiali e condizioni meteorologiche. Un interlocutore unico può integrare diagnosi, progettazione, lavorazioni edili, impianti, sicurezza e controlli finali.
Astrologo Building Solutions opera come general contractor nei settori delle costruzioni, ristrutturazioni e manutenzioni, con gestione dei patrimoni immobiliari e reperibilità H24. Questo approccio consente di inserire l’intervento impermeabilizzante all’interno di un piano più ampio di tutela dell’immobile, evitando che copertura, facciata, impianti e finiture vengano trattati come elementi indipendenti.
Domande frequenti
È possibile impermeabilizzare un terrazzo senza demolire il pavimento?
In alcuni casi sì, ma soltanto dopo aver verificato adesione, stabilità, pendenze, quote, umidità e compatibilità. La sovrapposizione non è una soluzione universale.
Una guaina liquida risolve qualsiasi infiltrazione?
No. È una tecnologia utile per superfici e dettagli complessi, ma richiede un supporto idoneo, corretta preparazione e applicazione con gli spessori previsti.
Le fughe del pavimento rendono impermeabile il terrazzo?
No. Fughe e rivestimento proteggono la finitura, mentre la tenuta all’acqua deve essere garantita da uno strato impermeabile continuo e correttamente raccordato.
Come si individua il punto esatto della perdita?
Si incrociano sintomi, stratigrafia, pendenze, dettagli e prove mirate. Il punto visibile all’interno può non coincidere con l’ingresso dell’acqua.
Quanto dura un’impermeabilizzazione?
La durata dipende dal sistema, dalla qualità del progetto e della posa, dall’esposizione, dalla protezione superficiale e dalla manutenzione. Non è corretto indicare una durata unica senza conoscere l’opera.
Quando è necessario rifare anche il massetto?
Quando è incoerente, saturo, fessurato, privo delle pendenze necessarie o non consente di raccordare correttamente scarichi, soglie e risvolti.
Conclusioni
Un’impermeabilizzazione efficace nasce dalla lettura dell’intero sistema. Diagnosi, pendenze, scarichi, giunti e risvolti incidono sulla durata almeno quanto il materiale scelto. Per questo il progetto deve stabilire dove intervenire, come preparare il supporto, quali controlli eseguire e come mantenere l’opera nel tempo.
Affrontare le infiltrazioni in modo programmato significa proteggere strutture, impianti e finiture, ridurre le interruzioni e preservare il valore dell’immobile. La soluzione più conveniente non è necessariamente quella meno invasiva, ma quella coerente con le cause reali e con la vita utile attesa.
